HE Perućica ponovo proizvodi struju, u pogonu četiri agregata

Autor: Energetika.ba
HE Perućica ponovo proizvodi struju, u pogonu četiri agregata

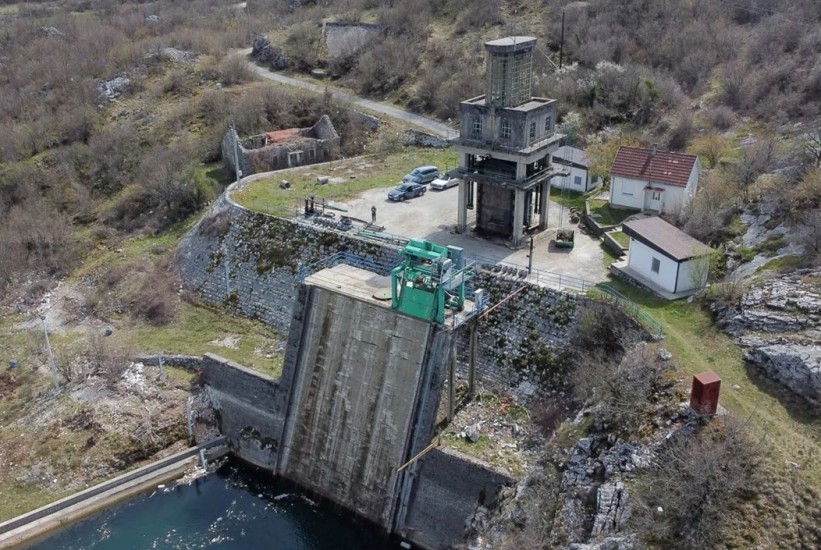

Foto: Arhiv

Hidroelektrana Perućica nastavila je proizvodnju električne energije sa 190 megavata raspoložive snage nakon završetka ključnog dijela redovnog godišnjeg remonta.

U pogonu su četiri agregata, dok bi preostala tri trebala biti stavljena u funkciju do sredine septembra.

Hidroelektrana Perućica ponovo je priključena na elektroenergetsku mrežu, a nakon punjenja dovodnog sistema te prvog i trećeg cjevovoda uspješno su ispitani i pripremljeni za rad agregati A1, A2, A6 i A7, saopćeno je iz Elektroprivrede Crne Gore (EPCG).

Elektrana trenutno raspolaže snagom od 190 megavata, čime je značajan dio njenih proizvodnih kapaciteta ponovo aktiviran u periodu povećane potrošnje električne energije.

Ispad Termoelektrane Pljevlja promijenio plan remonta

Redovni godišnji remont HE Perućica, koji zahtijeva potpunu obustavu rada elektrane, prvobitno je bio planiran za august. Sistem je ispražnjen 31. jula, dok je početak radova bio planiran za 3. august.

Međutim, zbog ispada Termoelektrane Pljevlja i složene situacije u elektroenergetskom sistemu, odlučeno je da Perućica ponovo bude puštena u rad. Dovodni sistem i cjevovodi ponovo su napunjeni, obavljena su potrebna ispitivanja agregata, nakon čega je proizvodnja nastavljena.

Period potpune obustave rada naknadno je skraćen na nešto više od dvije sedmice, odnosno na period od sredine do kraja augusta, piše Investitor me.

Rukovodilac HE Perućica Radovan Đukanović kazao je da su svi neophodni remontni radovi završeni u planiranom roku zahvaljujući angažmanu zaposlenih i dobroj organizaciji.

„Zahvaljujući maksimalnom angažmanu zaposlenih, dobroj koordinaciji i efikasnoj organizaciji rada, svi planirani i neophodni remontni radovi završeni su u predviđenom roku“, istakao je Đukanović.

Preostala tri agregata do sredine septembra

Punjenje drugog cjevovoda i puštanje agregata A3, A4 i A5 u rad odgođeno je do sredine septembra zbog radova na servomotoru igličastog zatvarača agregata A4.

Preostali remontni radovi nastavljaju se prema planu, s ciljem da svi proizvodni kapaciteti elektrane budu u punom pogonu u predviđenim rokovima.

Proizvodnja nekoliko posto iznad plana

HE Perućica je do početka remonta proizvela 610.800 megavat-sati električne energije. Zahvaljujući dobrim rezultatima tokom prvog kvartala, ostvarena proizvodnja i dalje je nekoliko posto iznad plana.

Akumulacije HE Perućica trenutno su popunjene oko 40 posto. Sa 190 megavata raspoložive snage, elektrana nastavlja proizvodnju i, kako navode iz EPCG-a, daje važan doprinos sigurnosti i stabilnosti elektroenergetskog sistema Crne Gore.
